Fiscalización en Sistema Nihuiles
El ORSEP efectuó las revisiones en los complejos Nihuil I, II y III de la provincia de Mendoza.
Los trabajos están descriptos en el Programa anual de ensayos de órganos de erogación 2025. En el marco de la fiscalización, el ORSEP efectuó las revisiones en los complejos Nihuil I, II y III para cotejar el estado de los componentes hidroelectromecánicos y realizó el ensayo de funcionamiento de los mismos, bajo maniobras operativas manuales y a distancia.
En primera instancia, los especialistas fiscalizaron pruebas técnicas que comprenden el control de telecomando, alarmas y seguridad de las Centrales Nihuil I y II y los ensayos de funcionalidad de todos los órganos de erogación disponibles, instalados en los cuatro Complejos Hidroeléctricos que componen el Sistema Nihuiles.

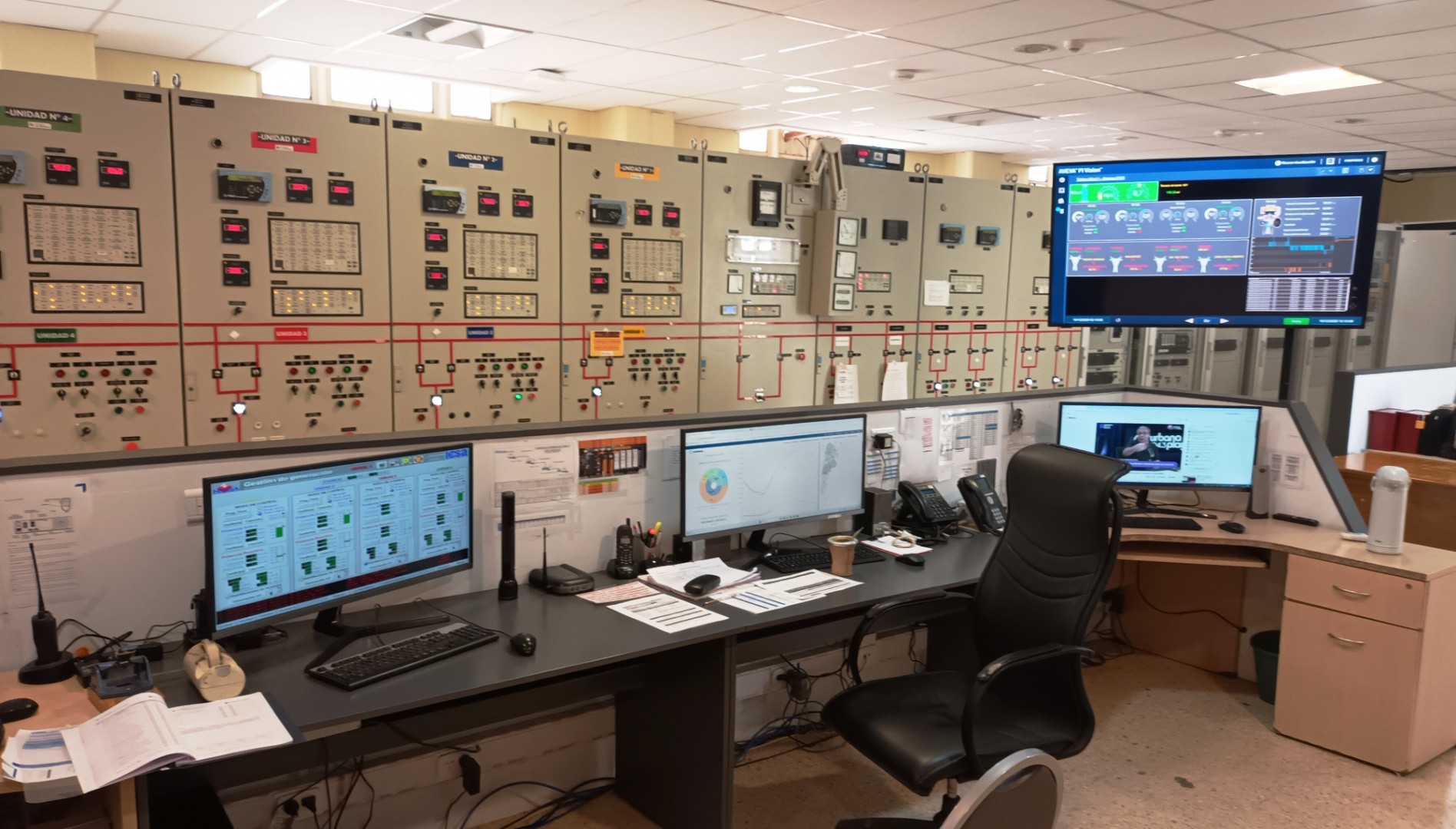

La verificación comprende intervenciones en todos sus niveles operativos, a fin de corroborar que los dispositivos de telecomando dispuestos se encuentren en condiciones normales de operación. En la Sala de Mando de la Central Nihuil II se habilitó una pantalla con sistema SCADA que permite a un operador accionar a distancia la Central Nihuil I. En el parque de interconexión de la misma se ha instalado una casilla con comandos operativos de la línea transportadora de energía eléctrica con el Parque de Interconexión Agua del Toro, para vincular el Sistema Nihuiles con el Sistema Diamante y la red general de alimentación de alta tensión.

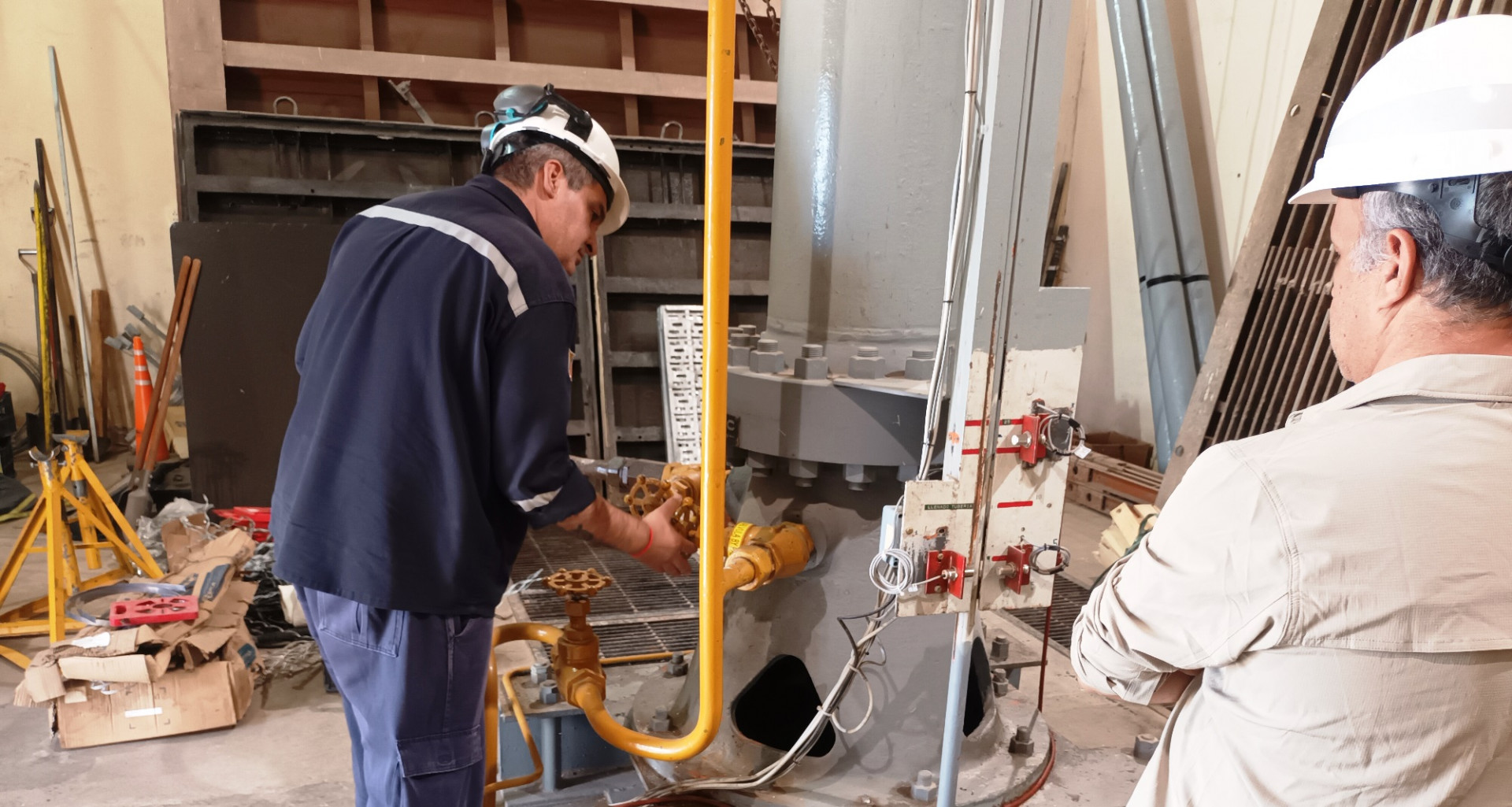

Además, en el exterior de las instalaciones, constataron trabajos de albañilería en el área perimetral y reparaciones metalúrgicas. Por otra parte, en la Central Nihuil III observaron la instalación de chapones en el piso y rejas de protección en la Sala de máquinas. En concordancia con las revisiones obligatorias constataron el funcionamiento de los órganos de erogación en la Presa El Nihuil. Oportunamente se ensayaron las válvulas de apertura y cierre de los conductos de riego y de descargadores de fondo de la obra, como así también, el movimiento de la compuerta cabecera de la tubería forzada y de conducción a la Central Hidroeléctrica Nihuil I.
En el Complejo Nihuil IV inspeccionaron el conducto N°2 entre la válvula Howell-Burger y la válvula mariposa. Posteriormente se ensayaron los movimientos de la compuerta de obra de toma y los descargadores de riego. Las tareas estuvieron a cargo de los Ingenieros Eduardo Ramos, Javier García y Alejandro Bany -por parte del ORSEP- acompañados por personal técnico de HINISA.
