En la CNEA llevamos adelante el diseño y la construcción del RA-10, un Reactor Argentino Multipropósito que tendrá un impacto estratégico en la salud, la ciencia, la tecnología y la industria. Este proyecto se localiza en el Centro Atómico Ezeiza (Provincia de Buenos Aires) y más del 80% del mismo es desarrollado por empresas e instituciones locales en tecnología y servicios asociados.

La instalación asegurará el autoabastecimiento de radioisótopos médicos y permitirá suministrar, mediante exportaciones, el 20% de la demanda mundial. Asimismo, producirá 80 toneladas de lingotes de silicio dopado, lo que representaría el 40% del mercado mundial actual. De esta manera, el RA-10 consolidará las capacidades para desarrollos tecnológicos de punta en la industria nuclear y convencional, abriendo un nuevo horizonte de investigaciones en ciencias básicas y aplicadas basadas en el uso de técnicas neutrónicas avanzadas.
Paralelamente a su construcción, iniciada en el año 2016, la CNEA avanzó en el proceso de formación del plantel de operaciones y en el desarrollo de futuros usuarios para garantizar la plena utilización de la instalación.
Objetivos
Podrá atender la creciente demanda, especialmente de molibdeno-99; garantizar el autoabastecimiento de radiofármacos y cubrir hasta el 20% de la demanda mundial.
Producirá silicio dopado por transmutación neutrónica, materia prima de altísima calidad para el desarrollo de aplicaciones electrónicas de avanzada.
Proveerá instalaciones que permitirán realizar ensayos para evaluar, validar y calificar nuevos combustibles y materiales nucleares, ofreciendo además nuevas oportunidades de investigación en el área de combustibles nucleares.
Junto al Laboratorio Argentino de Haces de Neutrones ofrecerá instrumentos para la aplicación de técnicas neutrónicas para investigación y desarrollo en Ciencias de Materiales, Biología y Bioquímica entre otras.
Características técnicas
El Reactor Argentino Multipropósito RA-10 es el resultado de una de las mayores inversiones del Estado Nacional en ciencia, tecnología e innovación y se convertirá en un polo regional de producción de radioisótopos e investigación básica y aplicada.
Obra civil
- Sitio de emplazamiento: Centro Atómico Ezeiza
- Área de implantación: 3,85 Ha
- Superficie total construida en planta: 7.632 m2
- Superficie total cubierta: 17.723,52 m2 (entre niveles -8,8 m + 26,5 m)
La instalación está compuesta por cuatro edificios: Edificio del Reactor, Edificio Auxiliar, Edificio de Guías y Edificio de Servicios.

Reactor de investigación multipropósito
- Potencia: 30 MW
- Ciclo de operación: continuo de 29,5 días
- Producción semanal de Molibdeno-99 > 2.000 Ci/W_
- Pileta abierta
- Combustible: bajo enriquecimiento, tipo placa (MTR), siliciuro de uranio
-
Reflector: agua pesada (D2O)
-
Moderador refrigerante: agua liviana (H2O)
- Dirección de caudal de refrigeración en el núcleo ascendente
- 2 sistemas de parada diversos e independientes
Hitos del Proyecto
El Proyecto RA-10 comenzó en el año 2010 con el objetivo de diseñar, construir y poner en marcha el Reactor Argentino Multipropósito RA-10. La etapa de diseño involucró más de un millón de horas hombre y se generaron más de 10.000 documentos técnicos.
Actualmente el proyecto registra un avance global acumulado del 85%. La obra civil finalizó a comienzos del año 2024 y actualmente continúan las tareas de provisión y montaje. El inicio de la etapa de puesta en marcha del reactor está previsto para septiembre de 2026.
2014
- Se obtuvo la Licencia de Construcción, otorgada por la Autoridad Regulatoria Nuclear.
2016
-
Comenzó la etapa de formación y licenciamiento de profesionales y técnicos que integrarán el futuro plantel de operación del reactor.
-
El Organismo Provincial para el Desarrollo Sostenible (OPDS) otorgó el Certificado de Aptitud Ambiental.
- En el mes de marzo se inició la obra civil en el Centro Atómico Ezeiza.
2018
- Montaje de la pileta del reactor. Este hito dio comienzo a la provisión e instalación de los grandes componentes de la instalación.
2019
- Montaje del tanque de decaimiento del sistema primario de refrigeración en el mes de febrero.

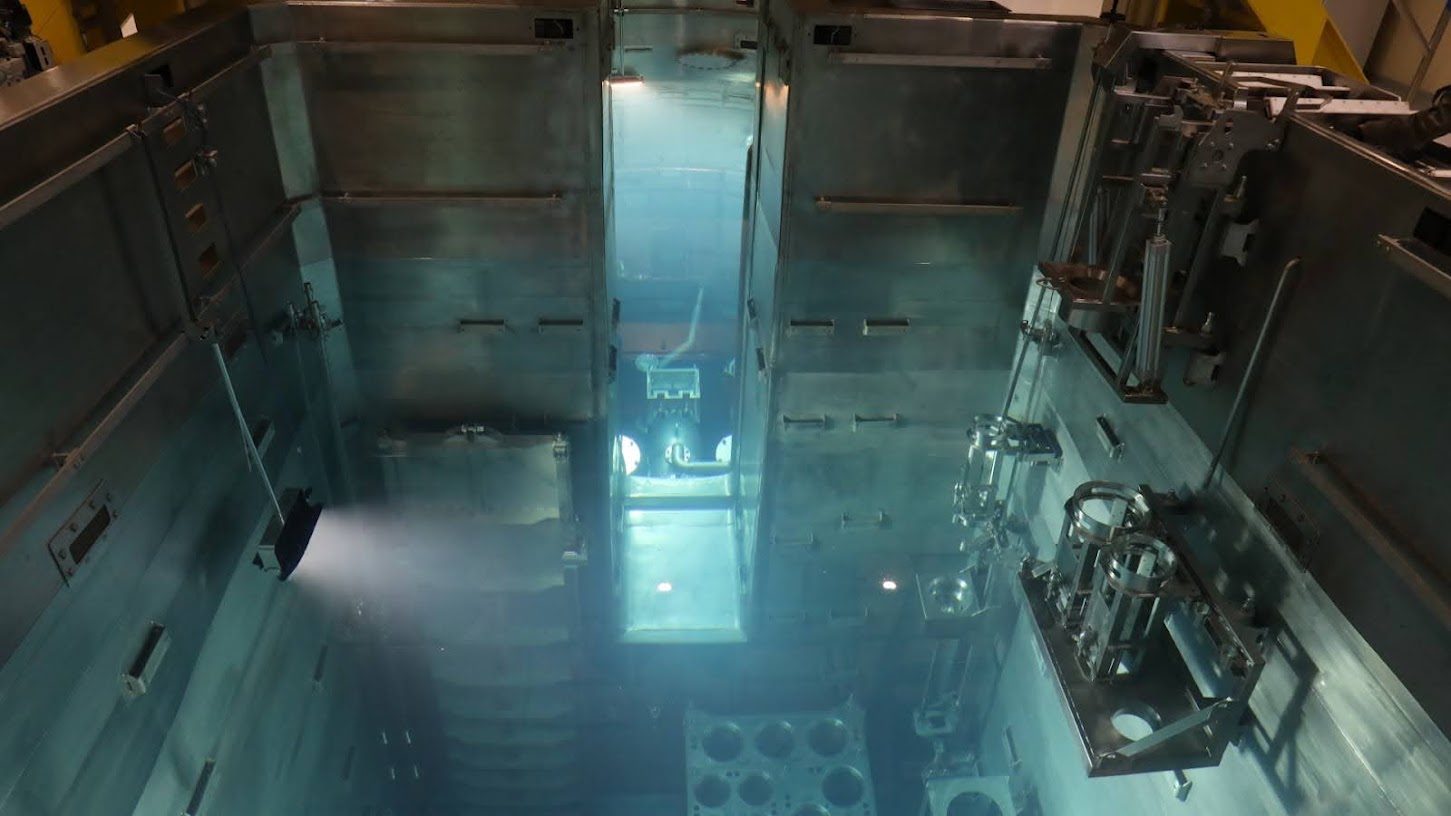

- Montaje de la pileta de servicios, en el mes de julio.
2020
- En el mes de octubre se completó el montaje de las bombas del circuito primario de refrigeración de la instalación y los intercambiadores de calor.
2021/2022
- La obra continuó avanzando bajo estrictos protocolos de seguridad debido a la pandemia de COVID-19.
2023

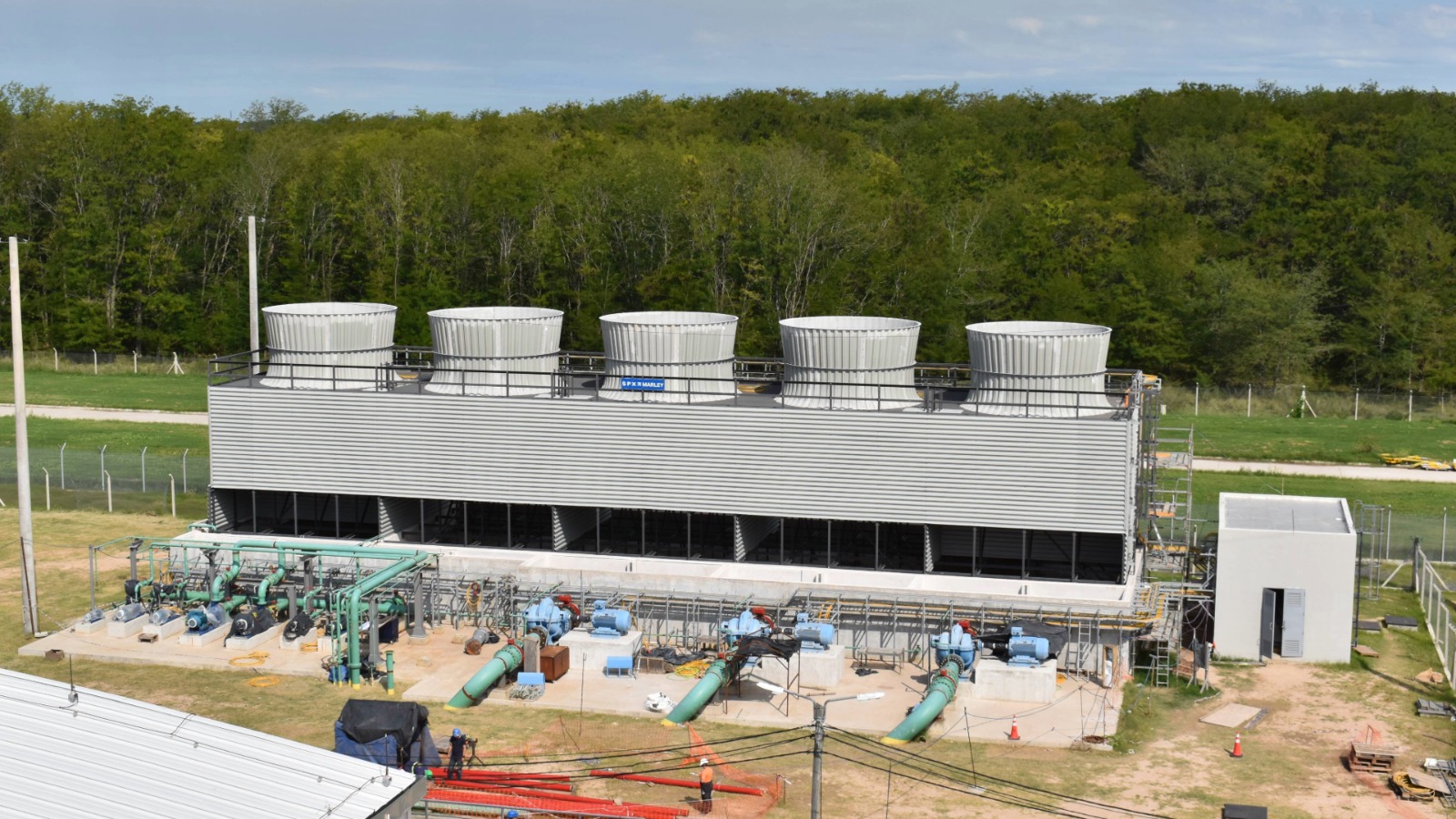

- Se inauguró la nueva subestación eléctrica que amplió el suministro para el Centro Atómico Ezeiza.
2024
-
El plantel de operadores obtuvo sus licencias individuales e iniciaron el proceso de formación para la obtención de las licencias específicas que les permitirán ejecutar la puesta en marcha del reactor.
-
En el mes de febrero finalizó la construcción del tanque reflector en los talleres de INVAP en San Carlos de Bariloche.
- En el mes de marzo finalizó la obra civil de los cuatro edificios.
- En el mes de agosto se realizó el montaje del tanque reflector.
Ver Noticia
2025
- El proyecto alcanzó un 85% de avance global. Se completaron las instalaciones esenciales del edificio del reactor, incluyendo estructuras, sistemas y equipamiento crítico, quedando operativos los sistemas eléctricos, de control y de protección necesarios para avanzar hacia las pruebas de funcionamiento. En mayo de 2025 se inició la etapa de Ensayos Preoperacionales (EPOs) de sistemas.
- Durante el mismo período, la CNEA finalizó la provisión de los elementos combustibles dummy para la caracterización hidráulica del sistema primario de refrigeración y de los combustibles para el núcleo inicial del reactor de cara a su puesta en marcha, y continuó avanzando en la fabricación de los instrumentos ASTOR y ANDES del Laboratorio Argentino de Haces de Neutrones (LAHN).
2026
- Encendido de las bombas del sistema primario de refrigeración del Reactor RA-10.
- Inicio de 19 ensayos preoperacionales, entre ellos, la corrida de las bombas principales del sistema secundario.
Última actualización: marzo 2026
